H1. 제12부 공장·창고 준공 전 종합검사(공인중개사 30년 실무 경험) — 시운전·검측·하자와 보완관리
부제: 건축·토목·소방·전기·기계설비·환경시설의 시운전부터 Punch List, 재검사, 준공도서 정리까지 사용승인 직전 반드시 확인해야 할 실무
본 글은 국내외 선행연구, 관계 법령, 공공기관 자료 및 공인중개사 30년 실무 경험을 바탕으로 작성한 논문형 연구 블로그입니다.
컴퓨터공학 · 부동산학 · 경영학 · 신학 · 경영학 박사과정 · Golf Teaching Pro
공사가 거의 끝나면 현장에서는 이런 말을 자주 한다.
“이제 준공만 받으면 됩니다.”
그러나 공장·창고 개발에서는 이 시점이 매우 중요하다.
건물의 외관이 완성되었더라도
문이 정상적으로 작동하는가?
바닥은 설계대로 시공되었는가?
지붕과 외벽에 누수가 없는가?
소방펌프와 스프링클러는 정상적으로 작동하는가?
전기설비는 안전하게 가동되는가?
환기·급배수·공조는 정상인가?
대기·폐수 방지시설은 실제 운전이 가능한가?
허가도면과 현장시공이 일치하는가?
를 확인하지 않으면 사용승인 이후 더 큰 비용이 발생할 수 있다.
따라서 제12부에서는 준공 직전의 핵심 흐름을 다음과 같이 본다.
공사완료 → 자체검측 → 개별설비 시운전 → 통합시운전 → 법정검사 → 시정목록 작성 → 보완공사 → 재검측 → 준공도서 정리 → 사용승인 신청
제12부의 핵심 원칙은 한 문장으로 정리할 수 있다.
“준공검사는 완성된 건물을 보는 절차가 아니라, 건물과 설비가 설계대로 실제 작동하는지를 증명하는 과정이다.”

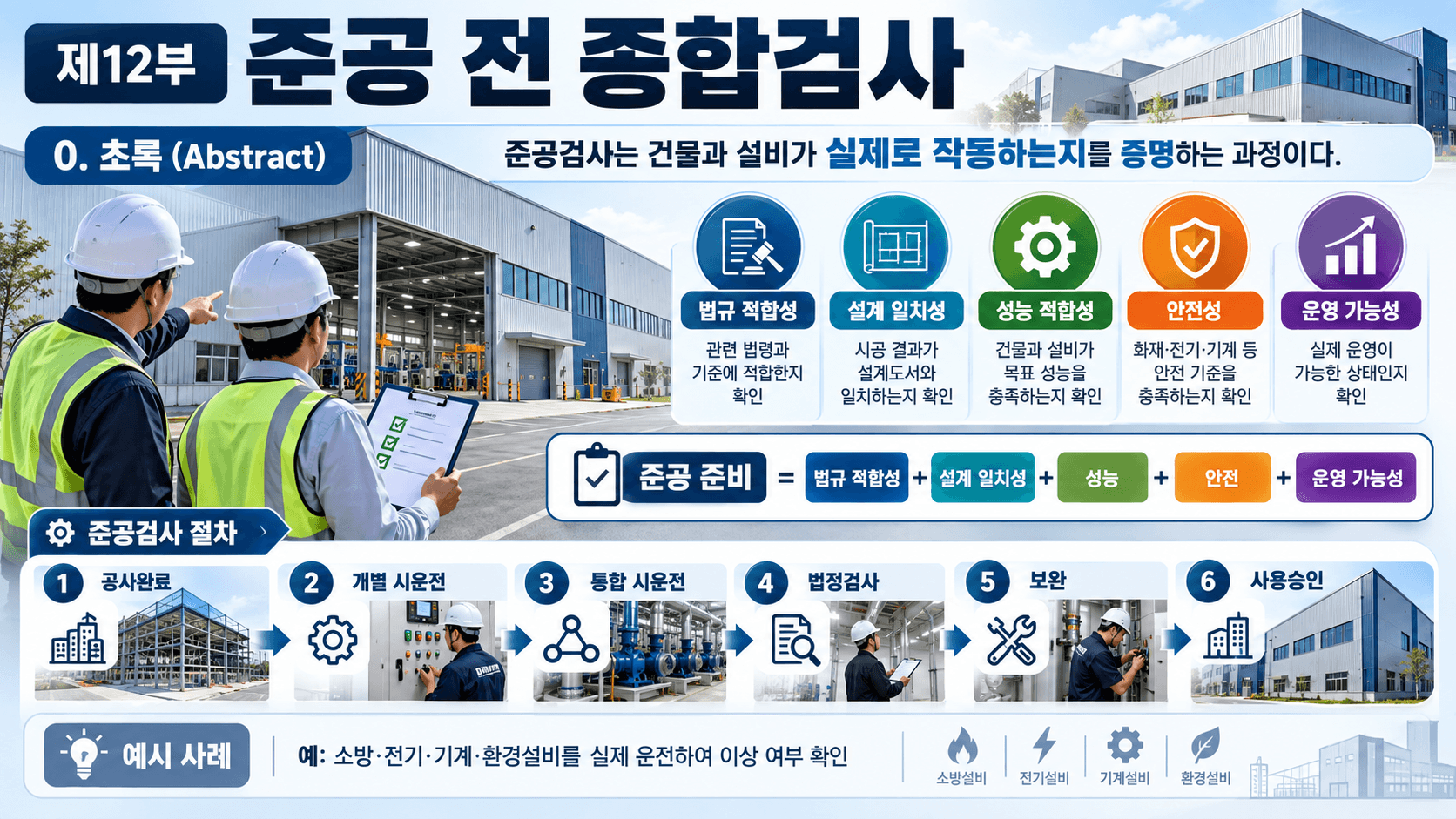

H2. 0. 초록(Abstract)

공장·창고의 준공 직전에는 건축공사와 각종 설비를 통합적으로 검증해야 한다.
건축법 제22조에 따르면 건축공사를 완료한 뒤 건축물을 사용하려면 공사감리완료보고서와 공사완료도서 등 필요한 서류를 첨부하여 사용승인을 신청해야 한다.
허가권자는 사용승인 신청을 받은 후 해당 건축물이 허가 또는 신고한 설계도서대로 시공되었는지, 감리완료보고서와 공사완료도서 등이 적합하게 작성되었는지 등을 검사한다.
또한 건축법 시행규칙 제16조는 공사감리자를 지정한 경우 공사감리완료보고서를 제출하도록 하고, 허가·변경허가·신고 이후 도면변경이 있는 경우 최종 변경사항이 반영된 공사완료도서를 제출하도록 규정하고 있다.
그러나 공장·창고에서는 건축 사용승인만 준비해서는 부족하다.
필요한 경우 다음 절차가 서로 연결된다.
소방시설 완공검사
전기설비 사용전검사
기계설비 사용 전 검사
대기배출시설 가동개시 신고
폐수배출시설 가동시작 신고
각종 설비성능시험
건축·토목 최종검측
준공도서 정리
2026년 7월 시행 중인 소방시설공사업법 시행규칙 제13조는 소방시설공사의 완공검사 또는 부분완공검사를 신청하고, 현장확인 또는 감리결과보고서 검토 결과 법령과 화재안전기준에 적합하면 완공검사증명서를 발급하도록 하고 있다.
기계설비법 시행령 제13조와 시행규칙 제6조는 법정 대상 기계설비의 사용 전 검사와 준공설계도서·사용적합확인서 등의 제출절차를 규정한다.
전기설비도 법정 대상인 경우 사용전검사를 받아야 한다. 현행 전기안전관리법 시행규칙은 공사계획 인가·신고 후 설치 또는 변경한 일정 전기설비를 사용전검사 대상으로 규정하고 있다.
환경시설 역시 실제 가동 전 절차가 존재한다.
대기환경보전법 제30조는 배출시설 또는 방지시설을 가동하려는 경우 미리 가동개시 신고를 하도록 하고 있으며, 물환경보전법 제37조도 폐수배출시설과 방지시설의 가동시작 신고체계를 두고 있다.
따라서 준공 전 검사의 목적은 다음 다섯 가지다.
법규 적합성
- 설계 일치성
- 성능 적합성
- 안전성
- 실제 운영 가능성
용어정리
| 한글 (한자) |
약어·영어 원음 /IPA/ |
뜻과 실무적 의미 |
|---|---|---|
| 준공 (竣工) |
Completion /kəmˈpliːʃən/ |
계약한 공사가 사실상 완료된 상태 |
| 사용승인 (使用承認) |
Occupancy Approval /ˈɑːkjəpənsi əˈpruːvəl/ |
건축물이 허가도서 등에 적합하게 완료되었음을 확인하는 행정절차 |
| 시운전 (試運轉) |
Commissioning /kəˈmɪʃənɪŋ/ |
설비를 실제 운전하여 성능과 작동상태를 검증하는 과정 |
| 검측 (檢測) |
Inspection /ɪnˈspekʃən/ |
시공상태·치수·품질 등이 설계와 기준에 맞는지 확인하는 과정 |
| 통합시운전 (統合試運轉) |
Integrated Commissioning /ˈɪntɪɡreɪtɪd kəˈmɪʃənɪŋ/ |
여러 설비를 동시에 작동시켜 상호연동 상태를 확인하는 시험 |
| 성능시험 (性能試驗) |
Performance Test /pərˈfɔːrməns test/ |
설비가 요구성능을 실제로 충족하는지를 측정하는 시험 |
| 완공검사 (完工檢査) |
Completion Inspection /kəmˈpliːʃən ɪnˈspekʃən/ |
소방시설 등 법정 공사가 기준에 적합하게 완료되었는지 확인하는 검사 |
| 사용전검사 (使用前檢査) |
Pre-use Inspection /priː juːs ɪnˈspekʃən/ |
설비를 실제 사용하기 전에 법적·기술적 적합성을 확인하는 검사 |
| 시정목록 (是正目錄) |
Punch List /pʌntʃ lɪst/ |
미완성·불량·보완사항을 목록화한 현장관리 문서 |
| 재검측 (再檢測) |
Reinspection /ˌriːɪnˈspekʃən/ |
시정작업 후 정상적으로 보완되었는지 다시 확인하는 절차 |
| 준공도면 (竣工圖面) |
As-built Drawing /æz bɪlt ˈdrɔːɪŋ/ |
실제 시공된 상태를 반영한 최종 도면 |
| 공사완료도서 (工事完了圖書) |
Completion Documents /kəmˈpliːʃən ˈdɑːkjəmənts/ |
사용승인 등에 필요한 최종 설계·시공 관련 도서 |
| 감리완료보고서 (監理完了報告書) |
Supervision Completion Report /ˌsuːpərˈvɪʒən kəmˈpliːʃən rɪˈpɔːrt/ |
공사감리자가 감리 결과를 정리하여 제출하는 최종 보고서 |
| 하자 (瑕疵) |
Defect /ˈdiːfekt/ |
계약·설계·품질기준에 미달하는 시공상 결함 |
| 인수인계 (引受引繼) |
Handover /ˈhændˌoʊvər/ |
시공자가 건축주·운영자에게 시설·도서·관리정보를 넘기는 절차 |

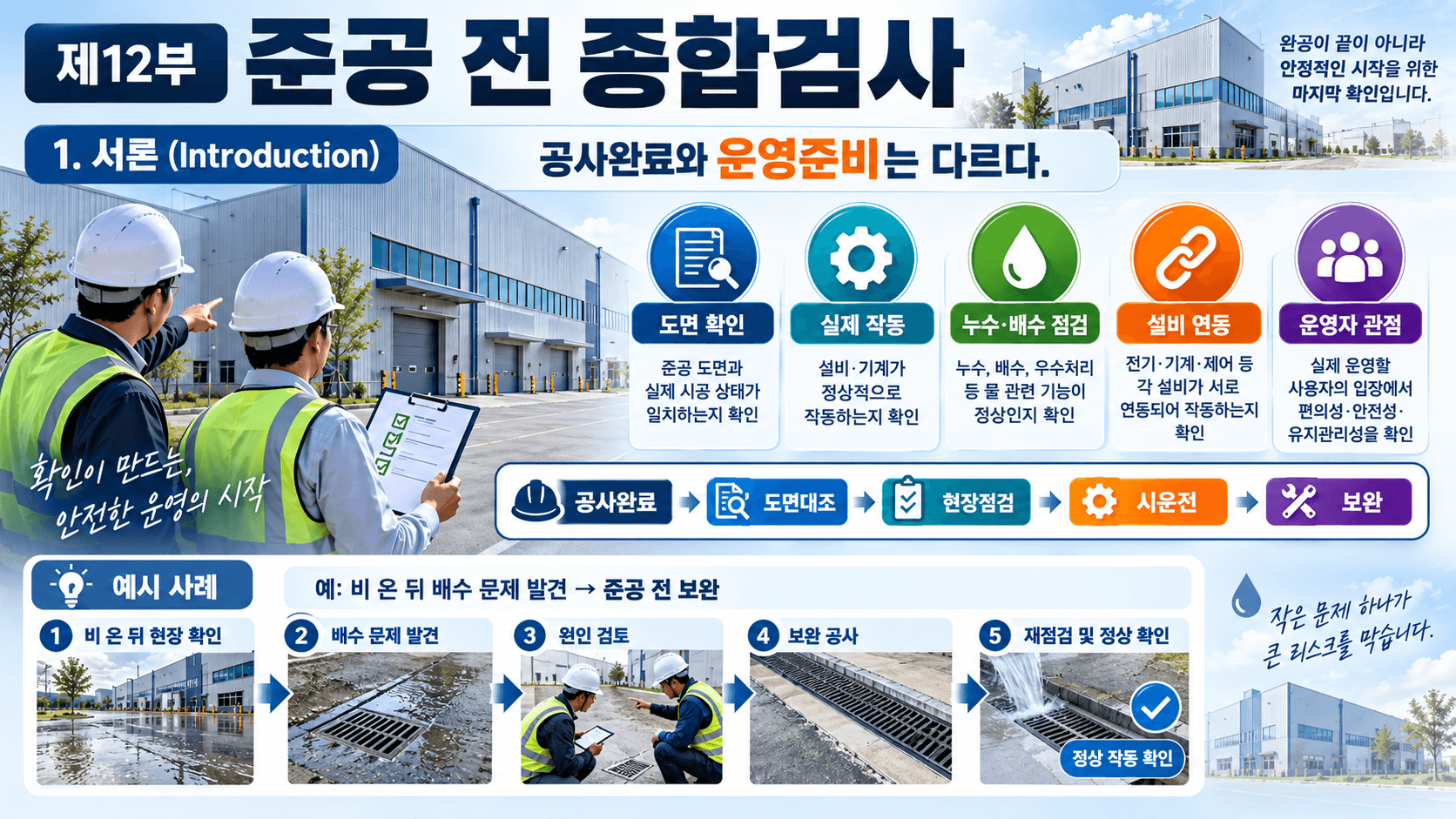

H2. 1. 서론(Introduction)

공장과 창고는 외관만 보고 준공상태를 판단하기 어렵다.
특히 천장 위,
벽체 내부,
기계실,
전기실,
옥상,
지하배관,
외부 우수·오수관
등에는 많은 설비가 숨어 있다.
건물이 완성된 이후에는 수정비용이 급격하게 증가한다.
예를 들어 배관누수를 마감 전에 발견하면 간단히 수정할 수 있지만, 천장과 벽체를 모두 마감한 후 발견하면
철거 → 보수 → 시험 → 재마감
과정을 거쳐야 한다.
따라서 준공검사의 기본원칙은
문제가 보이지 않도록 덮는 것 이 아니라
문제를 보이게 만들어 확인하는 것 이어야 한다.
준공 직전에는 다음 세 가지 질문을 반복해야 한다.
설계대로 만들어졌는가?
실제로 작동하는가?
운영자가 안전하게 사용할 수 있는가?

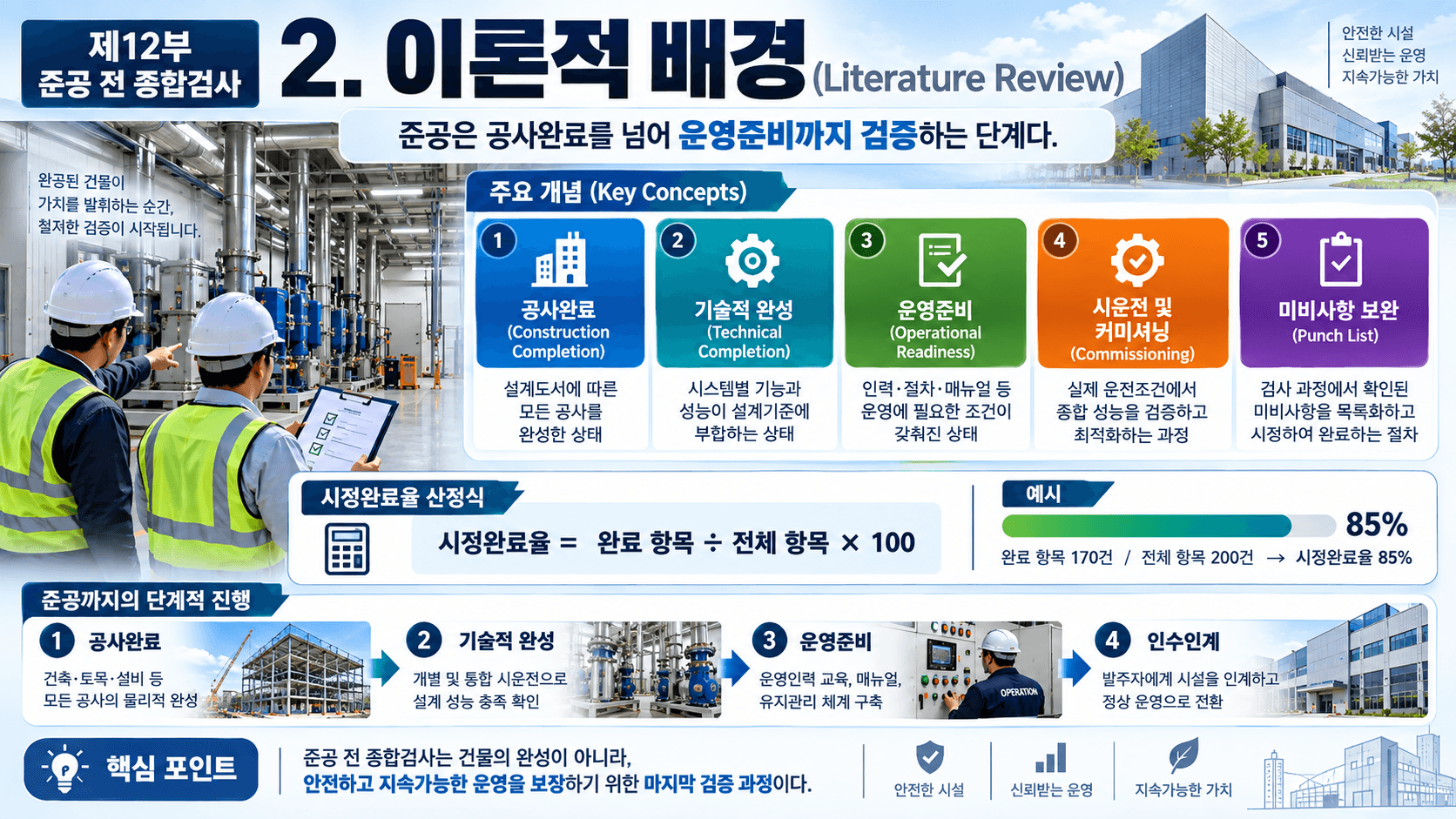

H2. 2. 이론적 배경(Literature Review)

2.1 준공은 Construction Completion과 Operational Readiness를 구분해야 한다
공사가 끝난 상태와 실제 운영 준비가 끝난 상태는 같지 않다.
건축공사 완료
→ Construction Completion(공사완료)
설비시험·검사·보완 완료
→ Technical Completion(기술적 완성)
운영매뉴얼·교육·인수인계 완료
→ Operational Readiness(운영준비)
로 구분할 수 있다.
공장·창고에서는 세 단계가 모두 완료되어야 실제 가동 가능성이 높아진다.
2.2 Commissioning(시운전)의 의미
시운전은 기계를 한 번 켜보는 것을 의미하지 않는다.
다음과 같은 단계로 구분할 수 있다.
개별장비 시험 → 배전반·펌프·팬·밸브 등 단위설비 확인
시스템 시험 → 소방·공조·급배수 등 시스템 전체 확인
통합시험 → 여러 시스템의 연동 확인
실제부하 시험 → 가능한 경우 실제 운영조건과 유사하게 시험
예를 들어 화재경보가 발생했을 때
감지기 작동
→ 수신반 경보
→ 관련 설비 연동
→ 소방시설 작동
과 같은 일련의 과정이 제대로 연결되는지 확인해야 한다.
2.3 Punch List(시정목록)
준공 직전 현장에서는 크고 작은 미비사항이 발생할 수 있다.
이를 기억에 의존하면 일부 항목이 누락될 수 있다.
따라서
번호
위치
공종
문제내용
사진
책임업체
완료기한
재검사 결과
를 기록하는 시정목록을 만드는 것이 좋다.
Punch List 완료율은 관리지표로 다음과 같이 사용할 수 있다.
시정완료율
= 완료된 시정항목 수 ÷ 전체 시정항목 수 × 100
예를 들어 전체 시정항목 80건 중 72건을 완료했다면
72 ÷ 80 × 100 = 90% 이다.
그러나 안전·법규 관련 항목은 단순 완료율과 관계없이 반드시 100% 시정되어야 한다.
2.4 하자의 Cost of Quality(품질비용)
품질문제는 발견시점이 늦을수록 비용이 증가한다.
개념적으로
설계단계 수정비용 < 시공 중 수정비용 < 준공 직전 수정비용 < 운영 중 하자비용
의 관계가 나타날 수 있다.
따라서 준공검사는 비용을 발생시키는 검사가 아니라 향후 큰 비용을 줄이는 예방활동으로 보아야 한다.
H2. 3. 관계 법령 및 제도 분석

3.1 건축법 제22조 — 사용승인
건축법 제22조는 건축공사를 완료한 뒤 건축물을 사용하려는 경우 사용승인을 신청하도록 규정한다.
공사감리 대상인 경우 감리완료보고서와 공사완료도서 등을 제출해야 한다.
허가권자는
허가 또는 신고한 설계도서대로 시공되었는가?
감리완료보고서와 공사완료도서가 적합하게 작성되었는가?
등을 검사한다.
따라서 준공검사는 결국
허가도면 ↔ 실제 시공 ↔ 준공도서
를 일치시키는 과정이라고 볼 수 있다.
3.2 사용승인 전 임의사용에 대한 주의
건축법 제22조는 원칙적으로 사용승인을 받은 후 건축물을 사용하도록 규정한다.
다만 법에서 정한 조건을 갖추어 임시사용승인을 받은 경우 등은 예외가 될 수 있다.
따라서
“공사가 거의 끝났으니 먼저 생산기계를 가동하자.”
라고 임의로 판단해서는 안 된다.
실제 사용 가능 여부는 관련 법령과 허가권자의 절차를 확인해야 한다.
3.3 건축법 시행규칙 — 공사완료도서
현행 건축법 시행규칙 제16조는 사용승인 신청 시 감리완료보고서 등을 제출하도록 하고 있다.
또한 허가도서에서 변경된 부분이 있는 경우에는 변경사항을 반영한 최종 공사완료도서를 제출하도록 한다.
공장·창고에서는 공사 중
문 위치
배관 위치
기계실
벽체
설비
외부토목
등이 변경될 수 있으므로 준공 직전 도면정리가 매우 중요하다.
3.4 소방시설 완공검사
2026년 7월 시행 소방시설공사업법 시행규칙 제13조는 소방시설공사의 완공검사 및 부분완공검사 절차를 규정한다.
현장확인 또는 감리결과보고서를 검토하여 법령과 화재안전기준에 적합한 경우 완공검사증명서 또는 부분완공검사증명서를 발급하도록 한다.
따라서 준공 직전에는
감지기
소화전
스프링클러
펌프
비상전원
경보
방화구획
피난설비
등의 상태를 사전에 자체점검하는 것이 중요하다.
3.5 전기설비 사용전검사
현행 전기안전관리법 시행규칙 제6조는 공사계획 인가 또는 신고를 하고 설치·변경한 일정 전기설비에 대해 사용전검사를 받도록 규정한다.
검사 직전에 문제를 발견하기보다
접지
절연
보호장치
배전반
차단기
변압기
케이블
등을 단계별로 사전검증하는 것이 효율적이다.
3.6 기계설비 사용 전 검사
기계설비법 시행령 제13조는 법정 대상 기계설비에 대해 사용 전 검사를 신청하도록 한다.
시장·군수·구청장은 해당 기계설비가 기술기준에 적합한지를 검사한다.
시행규칙 제6조는 신청 시
기계설비공사 준공설계도서
기계설비 사용 적합 확인서
해당되는 경우 관련 검사결과서
등을 첨부하도록 하고 있다.
따라서 기계설비 시운전기록과 준공도서 정리는 사용 전 검사 준비와 직접 연결된다.
3.7 대기배출시설 가동개시
2026년 9월 18일 시행 대기환경보전법은 배출시설 또는 방지시설을 설치·변경하고 가동하려는 경우 미리 가동개시 신고를 하도록 규정한다.
시행규칙에서는 가동개시 신고서와 설치허가증 또는 설치신고증명서 등을 제출하도록 규정한다.
일정 시설에는 가동개시 후 법에서 정한 시운전 기간이 적용될 수 있으며 시행규칙 제35조는 해당 시운전 기간을 규정하고 있다.
3.8 폐수배출시설 가동시작
물환경보전법 제37조는 배출시설과 방지시설을 가동하려는 경우 가동시작 신고를 하도록 규정한다.
신고 이후에는 법에서 정한 기간 동안 방지시설을 적정하게 운영하여 배출수질이 배출허용기준 이하가 되도록 해야 하며, 이후 행정기관의 가동상태 점검과 오염도 검사가 이루어질 수 있다.
시행규칙 제46조는 가동시작신고서와 관련 허가·신고증명서 제출절차를 구체화하고 있다.
3.9 세움터와 전자적 준공관리
국토교통부는 건축행정시스템 세움터를 운영하며 건축 인허가와 관련 행정절차를 전자적으로 지원하고 있다.
실무에서는 종이도면과 현장사진뿐 아니라 최종 제출파일을 체계적으로 관리해야 한다.
최종도면
감리보고서
시험성적서
검사증명서
시정완료 자료
를 폴더별로 정리해 두면 사용승인과 향후 건물관리에서 매우 유용하다.
H2. 4. 핵심 이론 분석

4.1 첫 번째 원칙: 준공검사는 도면부터 시작한다
현장에 나가기 전에 먼저 확인할 자료가 있다.
건축허가 최종도면
구조도
토목도
소방도
전기도
기계설비도
환경시설도
이다.
그 다음 실제 현장과 비교한다.
도면 → 현장 → 차이 발견 → 적법성 검토 → 수정 또는 도면반영
순으로 진행한다.
4.2 두 번째 원칙: 정지상태보다 작동상태를 본다
펌프가 설치되어 있다는 사실과 펌프가 정상적으로 작동한다는 것은 다르다.
전기설비도 마찬가지다.
설치됨
≠ 작동함
≠ 정상성능 확보 이다.
따라서 시운전에서는 다음을 확인한다.
전원이 들어오는가?
정상적으로 기동하는가?
정지기능이 작동하는가?
자동제어가 되는가?
경보가 정상인가?
비상상황에 대응하는가?
4.3 세 번째 원칙: 단위시험 후 통합시험을 한다
개별 설비가 모두 정상이라고 해서 전체 시스템이 정상이라는 보장은 없다.
예를 들어
감지기 정상
경보반 정상
소방펌프 정상
이라도 세 설비가 서로 연동되지 않으면 화재 시 정상적인 시스템 작동을 기대하기 어렵다.
따라서
Component Test(개별시험)
→ System Test(시스템시험)
→ Integrated Test(통합시험)
의 순서가 중요하다.
4.4 네 번째 원칙: 우천검사는 매우 중요하다
공장·창고에서 누수는 대표적인 하자다.
따라서 가능하다면 실제 비가 온 후 확인하거나 필요한 범위에서 적절한 방식의 누수점검을 실시하는 것이 좋다.
확인 대상은
지붕판넬
천창
후레싱
배관 관통부
홈통
외벽접합부
창호
옥상배수
등이다.
4.5 다섯 번째 원칙: 바닥은 눈으로만 검사하지 않는다
산업용 바닥은 공장·창고 운영에 직접 영향을 미친다.
확인할 항목은
균열
들뜸
수평
평활도
마감
배수경사
줄눈
기계기초
등이다.
특히 물류센터에서 평활도 문제가 크면 지게차와 랙 운영에 영향을 줄 수 있다.
4.6 여섯 번째 원칙: 외부토목도 준공의 일부다
건물만 완성하고 외부를 소홀히 해서는 안 된다.
진입도로
주차장
대형차 회전공간
우수배수
오수
옹벽
비탈면
조경
경계
를 함께 검사해야 한다.
비가 왔을 때 물이 어디에 모이는가?
화물차가 실제 회전 가능한가?
램프경사는 적절한가?
까지 실제 사용자의 입장에서 점검해야 한다.
4.7 일곱 번째 원칙: Punch List는 중요도를 구분한다
모든 시정항목을 동일하게 취급해서는 안 된다.
예를 들어 다음과 같이 구분할 수 있다.
A등급
→ 법규·안전·사용승인에 직접 영향
B등급
→ 기능·성능에 직접 영향
C등급
→ 마감·미관·경미한 보완
우선순위는
A → B → C
순으로 관리해야 한다.
4.8 여덟 번째 원칙: 사진으로 Close-out을 증명한다
시정항목은
시정 전 사진
→ 작업사진
→ 시정 후 사진
으로 관리하는 것이 좋다.
특히 이후 가려지는 배관·전기·기계설비는 기록가치가 크다.
4.9 준공준비율
실무관리를 위해 다음과 같은 간단한 지표를 사용할 수 있다.
준공준비율
= 완료된 필수검사항목 ÷ 전체 필수검사항목 × 100
예를 들어 필수검사항목 50개 가운데 45개가 완료되었다면
45 ÷ 50 × 100 = 90%
이다.
그러나 법정검사나 안전 관련 필수사항이 미완료라면 전체 점수가 높더라도 준공 준비가 완료되었다고 판단해서는 안 된다.
4.10 준공 Gate 방식
준공관리에서는 단계별 Gate(통과기준)를 두는 방법이 효과적이다.
Gate 1 건축·토목 자체검측 완료
→
Gate 2 전기·소방·기계 개별 시운전 완료
→
Gate 3 통합시운전 완료
→
Gate 4 법정검사 완료
→
Gate 5 Punch List 완료
→
Gate 6 준공도서 완료
→
사용승인 신청
이 구조를 사용하면 서류만 준비되고 현장이 미완성인 상태를 줄일 수 있다.

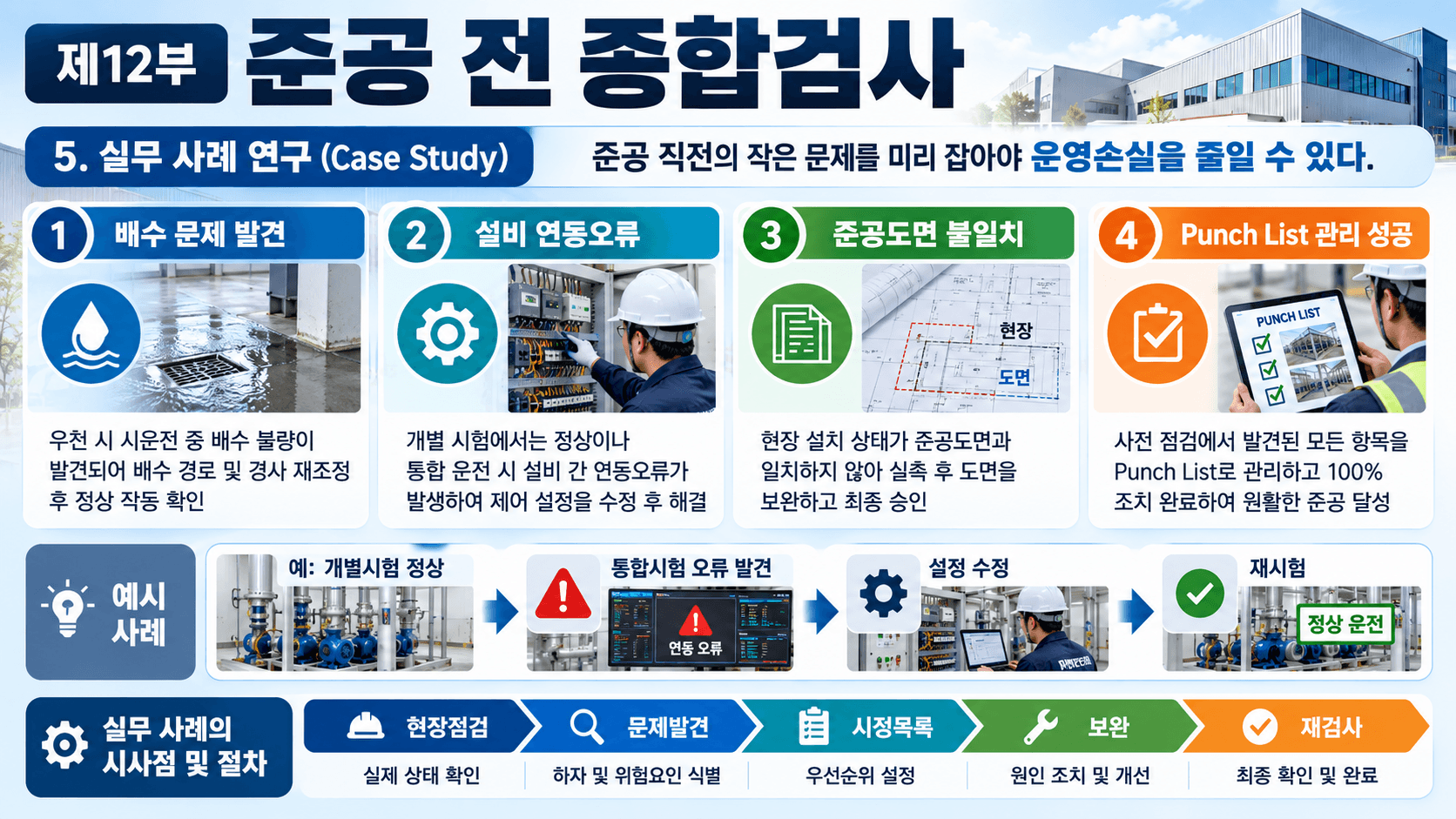

H2. 5. 실무 사례 연구(Case Study)

공인중개사 30년 실무 노트 (REM & Logistics Insights)
안녕하세요. 본 블로그는 경기도 광주(곤지암, 도척, 초월 등)를 중심으로 토지, 공장, 물류창고 개발 및 인허가 현장에서 35년간 직접 발로 뛰며 체득한 생생한 실무 경험과 노하우를 기록하는 공간입니다. 건물이 다 올라가고 마침내 마침표를 찍는 ‘준공(사용승인)’ 단계는 수많은 변수가 도사리는 가장 치열한 순간입니다. 본 포스팅에서는 배수 문제, 소방 연동 오류, 도면 불일치, 그리고 펀치 리스트(Punch List) 관리 등 책에는 나오지 않는 현장의 실전 준공 관리 노하우를 공유합니다. 현업 실무자분들께 실질적인 시행착오를 줄이는 나침반이 되기를 바랍니다.
준공 현장에서 마주하는 4가지 치명적 변수와 교훈
사례 1. “맑은 날에는 완벽했는데, 비만 오면 호수가 된다?” — 배수 설계의 함정
A공장은 마침내 모든 건축 공사를 마치고 외관과 내부 마감까지 꼼꼼히 점검한 상태였다. 모든 것이 완벽해 보여 감탄을 자아낼 정도였다. 그런데 우연히 전날 내린 비로 인해 현장을 다시 찾았을 때, 눈을 의심케 하는 광경을 목격했다. 건물 진입부 한쪽에 커다란 물웅덩이가 고여 빠져나가지 못하고 있었던 것이다.
-
준공 전 현장점검 ➔ 우천 ➔ 물고임 발견 ➔ 배수구·경사 재검토 ➔ 외부포장 보완
비가 오기 전에는 눈으로 완벽해 보였던 마당의 미세한 경사 오차가, 폭우가 쏟아지자 치명적인 배수 불량으로 돌변한 것이다. 결국 외부 포장 일부를 뜯어내고 배수 구배(경사도)를 전면 재시공하는 홍역을 치렀다.
실무 교훈: 맑은 날의 눈썰미만 믿지 마라. 배수와 우수 처리는 실제 비가 온 뒤의 물 흐름을 직접 눈으로 확인해야만 비로소 완공이다.
사례 2. “개별 부품은 정상이지만, 합체하면 멈춘다” — 소방 연동 오류의 진실
B물류시설은 각 공종별로 엄격한 개별 검사를 거쳤다. 화재 탐지기도 정상, 경보기도 정상, 방화셔터도 개별 테스트에서는 아무런 결함이 발견되지 않았다. 이제 소방 준공 검사만 받으면 끝나는 상황이었다. 그런데 최종 통합 시운전 버튼을 누르는 순간, 현장은 아수라장이 되었다.
-
개별시험 정상 ➔ 통합시운전 ➔ 연동오류 발견 ➔ 제어설정 수정 ➔ 재시험
개별 기기들은 훌륭했지만, 화재 발생 시 ‘경보기 작동 ➔ 방화셔터 하강 ➔ 배기팬 가동’으로 이어지는 유기적인 연동 순서가 프로그램 제어 설정 오류로 인해 엉망으로 엉켜 있었던 것이다. 전체 시스템을 다시 세팅하고 재시험을 치르느라 일정이 촉박해졌다.
실무 교훈: 개별 장비의 성능이 정상이라고 해서 전체 준공이 보장되지는 않는다. 모든 설비가 맞물려 돌아가는 ‘통합시운전’ 검사는 별개의 차원에서 철저히 검증해야 한다.
사례 3. “시공은 문제없었지만, 도면이 거짓말을 한다” — 준공도면(As-built)의 허점
C공장은 시공 과정에서 현장의 돌발적인 여건(암반 출현 등) 때문에 부득이하게 일부 기계 배관의 매립 위치를 설계도와 조금 다르게 우회하여 시공했다. 시공 자체는 안전하고 완벽하게 끝났다. 문제는 준공 검사 직전, 관공서 제출용 서류를 검토하다가 발견되었다.
-
현장 검측 ➔ 도면 불일치 확인 ➔ 적법성·감리 검토 ➔ As-built Drawing 수정
시공은 변경된 현장에 맞게 잘 끝났지만, 최종 준공도면(As-built)에는 예전 설계 원안 그대로의 배관 위치가 버젓이 표시되어 있었던 것이다. 이 상태로 준공을 넘기면 향후 건물 유지보수나 증축 시 엄청난 혼란과 안전사고를 유발할 뻔했다.
실무 교훈: 건물의 실제 물리적 상태와 최종 준공도면은 단 1mm의 오차도 없어야 한다. 정확한 도면이 곧 건물의 미래 안전 자산이다.
사례 4. “구두 지시는 지옥을 낳고, 펀치 리스트는 준공을 당긴다” — 체계적 시정 관리의 힘
D창고는 준공을 불과 4주 앞두고 현장에 사람이 몰리면서 지시사항과 미비점이 뒤죽박죽 섞여 혼란에 빠질 위기에 처했다. 이때 현장 소장은 감정적 대응 대신 철저한 시스템을 도입했다. 건축, 토목, 전기, 소방, 기계 등 전 공종의 시정 항목을 하나의 ‘펀치 리스트(Punch List)’ 표로 통합 관리하기 시작한 것이다.
-
1차 검측 ➔ Punch List 작성(위치·문제·담당자·완료일·사진) ➔ 보완 및 재검사
리스트에는 하자 위치, 구체적 문제, 책임 담당자, 목표 완료일, 그리고 처리 전후의 사진까지 꼼꼼히 기록되었다. “빨리 고쳐주세요”라는 구두 지시 대신 명확한 데이터로 관리하자, 현장의 보완 속도가 비약적으로 빨라지며 단 한 건의 누락도 없이 완벽하게 준공 검사를 통과했다.
실무 교훈: 준공은 단순히 문제를 ‘안 만드는’ 과정이 아니라, 현장에서 발견된 수많은 문제를 누락 없이 체계적으로 ‘닫아나가는(Close-out)’ 관리의 예술이다.
H2. 6. 실무 체크리스트
- 최신 건축허가도면을 확보했는가?
- 설계변경사항이 모두 허가도서에 반영되었는가?
- 건축물의 위치·높이·면적을 확인했는가?
- 건축물 용도가 허가내용과 일치하는가?
- 주차장 수와 배치를 확인했는가?
- 진입도로와 대형차 회전공간을 확인했는가?
- 우수·오수 배수상태를 확인했는가?
- 지붕·외벽 누수를 확인했는가?
- 창호·출입문이 정상 작동하는가?
- 바닥균열·평활도·배수경사를 확인했는가?
- 방화구획이 도면대로 설치되었는가?
- 소방설비 자체시험을 완료했는가?
- 소방 완공검사 대상과 일정을 확인했는가?
- 수전·배전설비의 시험을 완료했는가?
- 전기 사용전검사 대상과 일정을 확인했는가?
- 접지와 보호장치를 확인했는가?
- 기계설비 개별 시운전을 완료했는가?
- 기계설비 사용 전 검사 대상인지 확인했는가?
- 급수·배수·환기·냉난방이 정상 작동하는가?
- 펌프·팬·밸브가 정상 작동하는가?
- 환경시설의 시운전을 실시했는가?
- 대기시설 가동개시 신고대상 여부를 확인했는가?
- 폐수시설 가동시작 신고대상 여부를 확인했는가?
- 위험물 관련 최종검사 필요 여부를 확인했는가?
- 모든 설비의 통합시운전을 실시했는가?
- 시정목록을 작성했는가?
- 법규·안전항목을 최우선으로 시정했는가?
- 시정 전·후 사진을 확보했는가?
- 준공도면과 실제 시공상태가 일치하는가?
- 감리완료보고서·검사증명서·공사완료도서를 최종 정리했는가?
준공 전 전체 흐름은 다음과 같다.
도면검토 → 자체검측 → 개별시운전 → 통합시운전 → 법정검사 → Punch List → 보완 → 재검사 → 준공도서 → 사용승인 신청
H2. 7. 자주 묻는 질문(FAQ)
Q1. 공사가 끝났으면 바로 사용승인을 신청하면 되나요?
실제 현장과 준공도서가 모두 준비되어야 한다.
건축법상 사용승인 과정에서는 허가도서대로 시공되었는지와 공사완료도서 등이 적정한지를 확인한다.
Q2. 건축 사용승인을 받기 전에 공장을 먼저 가동해도 되나요?
원칙적으로 사용승인을 받은 뒤 사용해야 한다.
다만 법에서 정한 임시사용승인 등 예외가 있으므로 임의로 사용하지 말고 허가권자와 적용절차를 확인해야 한다.
Q3. 준공검사와 사용승인은 같은 말인가요?
실무에서 혼용되기도 하지만 법적 표현과 실제 검사체계를 구분할 필요가 있다.
건축법상 핵심 절차는 사용승인이며, 그 과정에서 설계도서대로 시공되었는지 등을 검사한다.
Q4. 소방공사가 끝나면 자동으로 건축 사용승인에 반영되나요?
소방시설 완공검사 대상이라면 관련 법령에 따른 절차를 완료해야 한다. 건축 사용승인과 소방검사는 서로 연계될 수 있지만 동일한 절차는 아니다.
Q5. 전기가 들어오면 사용전검사는 필요 없는 것 아닌가요?
그렇지 않다.
법정 대상 전기설비는 사용전검사 대상 여부를 별도로 확인해야 한다.
Q6. 기계설비도 별도 사용 전 검사가 있나요?
법정 대상 기계설비라면 기계설비법에 따른 사용 전 검사를 받아야 한다.
Q7. 준공 전 하자는 모두 고쳐야 하나요?
법규·안전·기능에 영향을 주는 사항은 반드시 적정하게 보완해야 한다.
경미한 마감문제도 계약내용과 하자관리 측면에서 시정목록에 기록하여 처리하는 것이 좋다.
Q8. 준공도면이 왜 중요한가요?
향후 유지보수, 증축, 매매, 임대, 설비수리 및 사고대응에서 실제 배관·전기·기계설비 위치를 확인하는 핵심자료이기 때문이다.
Q9. 대기·폐수시설은 건축 사용승인만 받으면 가동할 수 있나요?
관련 배출시설에 해당하는 경우 대기환경보전법 또는 물환경보전법에 따른 가동개시·가동시작 신고 등의 절차를 별도로 검토해야 한다.
Q10. 준공 전 가장 중요한 한 가지는 무엇인가요?
“실제로 작동시켜 보는 것”이다.
도면과 외관검사만으로 발견하기 어려운 문제는 실제 시운전과 통합시험에서 확인되는 경우가 많다.
H2. 8. 연구자의 실무 의견(Author’s Insight)
공장·창고 현장에서 오랫동안 실무를 수행하면서 느끼는 것은 준공 직전의 몇 주가 매우 중요하다는 점이다.
공사가 95% 끝났다고 해서 사업도 95% 끝난 것은 아니다.
오히려 마지막 5%에서
소방
전기
배수
누수
설비연동
도면불일치
마감하자
등이 한꺼번에 발견될 수 있다.
공사 초기에는 철골 하나와 배관 하나를 수정하는 것이 어렵지 않다.
하지만 준공 직전에는 다른 공종과 연결되어 있기 때문에 작은 수정도 여러 공종의 재시공으로 이어질 수 있다.
따라서 저는 준공관리를 다음과 같이 본다.
“마지막 검사”가 아니라
“최종 통합관리” 이다.
컴퓨터공학의 시스템 테스트에서도 각 프로그램 모듈이 정상이라고 전체 시스템이 정상이라고 단정하지 않는다.
Unit Test(단위시험)
→ Integration Test(통합시험)
→ System Test(시스템시험)
의 단계를 거친다.
공장도 마찬가지다.
펌프 정상
- 전기 정상
- 제어기 정상
이라고 해서
전체 생산·안전시스템이 정상이라는 보장은 없다.
부동산학적으로 보면 준공검사는 토지와 건축비가 실제 사용 가능한 자산으로 전환되는 마지막 검증단계다.
경영학적으로 보면 투자한 자본이 운영자산으로 전환되는 Transition Management(전환관리) 단계다.
따라서 공장·창고를 취득하거나 신축하는 기업은 준공검사를 “건설회사와 감리의 일”로만 생각해서는 안 된다.
실제 사용할 생산팀,
시설관리팀,
물류팀,
안전관리팀
도 준공 전에 참여하는 것이 좋다.
이들이 실제 운영자의 눈으로 건물을 보면 설계자나 시공자가 발견하지 못한 문제를 찾을 수 있기 때문이다.
공인중개사 30년 실무 경험에서 강조하고 싶은 원칙은 다음과 같다.
“준공 전에 발견한 문제는 공사비지만, 준공 후 발견한 문제는 운영손실이 될 수 있다.”
H2. 9. 정책 제언 및 투자 전략

첫째, 산업용 부동산에는 준공성능 데이터를 축적할 필요가 있다.
단순히
준공연도
구조
연면적
만 기록하는 것이 아니라
전력용량
소방성능
설비성능
바닥상태
누수이력
유지보수이력
을 데이터화해야 한다.
둘째, Punch List 데이터를 하자예측에 활용할 수 있다.
여러 현장의 반복하자를 분석하면
지붕 누수
바닥 균열
배수
판넬 접합
설비간섭
등 어떤 문제가 자주 발생하는지 알 수 있다.
셋째, 준공도면을 디지털 자산으로 관리해야 한다.
As-built Drawing
- 설비목록
- 장비매뉴얼
- 시험성적서
- 사진
- 유지관리기록
을 하나의 디지털 시설관리 데이터베이스로 만드는 것이 바람직하다.
넷째, BIM(Building Information Modeling, 건설정보모델링)을 준공 이후까지 연결할 필요가 있다.
설계 BIM
→ 시공 BIM
→ As-built BIM
→ 시설관리 BIM
으로 연결되면 향후 유지관리와 리모델링의 정확성을 높일 수 있다.
다섯째, 준공품질과 부동산가치의 관계를 연구해야 한다.
동일 지역의 비슷한 면적 공장이라도
누수이력
전력
소방
바닥
설비
유지관리 수준
에 따라 임대·매매 경쟁력이 달라질 수 있다.
여섯째, 실거래·시장통계와 건축성능 데이터를 연결할 필요가 있다.
국토교통부 실거래가 공개시스템은 공장·창고 등의 거래가격 정보를 별도로 제공하고 있다.
한국부동산원 R-ONE은 국가승인 부동산통계와 지가·거래현황 등을 제공하며, 실거래가 공개시스템과는 집계목적·기준이 다르므로 구분하여 활용해야 한다.
KOSIS는 2026년에도 건축허가·착공·준공통계와 건설·산업관련 국가승인통계를 제공하고 있어 산업용 건축시장의 거시분석 자료로 활용할 수 있다.
일곱째, 준공 전 검사를 자산실사의 출발점으로 활용할 수 있다.
신축 당시 확보한
도면
검사자료
설비사양
사진
하자목록은 향후 매각·임대·기업자산실사에서 매우 중요한 자료가 될 수 있다.
H2. 10. 결론(Conclusion)

공장·창고의 준공 전 종합검사는 단순히 “공사가 끝났는지 확인하는 과정”이 아니다.
법규와 설계에 맞게 만들어졌는지,
실제 설비가 작동하는지,
기업이 안전하게 사용할 수 있는지,
향후 유지관리가 가능한지
를 최종적으로 검증하는 과정이다.
준공 전 전체 흐름은 다음과 같다.
공사완료 → 도면대조 → 자체검측 → 개별설비 시운전 → 통합시운전 → 법정검사 → Punch List → 보완 → 재검사 → 준공도면 → 감리완료 → 사용승인 신청
특히 다음 다섯 가지 원칙을 기억할 필요가 있다.
첫째, 공사완료 ≠ 준공준비 완료
둘째, 설비설치 ≠ 정상가동
셋째, 개별시험 정상 ≠ 통합시스템 정상
넷째, 현장시공 완료 ≠ 준공도면 완료
다섯째, 건축 사용승인 ≠ 모든 영업·환경절차 완료
좋은 준공관리는 문제를 숨기는 것이 아니라 문제를 적극적으로 찾아내는 과정이다.
준공 전에 더 많은 문제를 발견할수록 운영 이후의 사고·하자·추가비용을 줄일 가능성이 높아진다.
제12부의 핵심을 한 문장으로 정리하면 다음과 같다.
“준공 전 종합검사는 건물·설비·법률·도면·운영을 하나로 맞추어 공사현장을 실제 기업자산으로 전환하는 마지막 품질검증 단계다.”
H2. 11. 참고문헌(References)
- 국가법령정보센터, 「건축법」 제22조 — 건축물의 사용승인
건축공사 완료 후 감리완료보고서와 공사완료도서를 첨부하여 사용승인을 신청하고, 허가권자가 설계도서대로 시공되었는지 등을 검사하도록 하는 핵심 법률이다. 2026년 2월 27일 시행 현행법을 확인하였다.
건축법 제22조 바로가기
- 국가법령정보센터, 「건축법 시행규칙」 제16조 — 사용승인신청
사용승인 신청서와 감리완료보고서, 변경사항이 반영된 최종 공사완료도서 등의 제출기준을 확인하는 공식 자료다.
건축법 시행규칙 제16조 바로가기
- 국가법령정보센터, 「소방시설공사업법 시행규칙」 제13조
소방시설공사의 완공검사·부분완공검사 신청과 검사증명서 발급절차를 규정하는 공식 자료다. 2026년 7월 1일 시행 현행규정을 확인하였다.
소방시설 완공검사 규정 바로가기
- 국가법령정보센터, 「전기안전관리법 시행규칙」 제6조
공사계획 인가·신고 후 설치·변경한 법정 전기설비의 사용전검사 대상과 절차를 확인하기 위한 공식 자료다.
전기설비 사용전검사 규정 바로가기
- 국가법령정보센터, 「기계설비법 시행령」 제13조 및 「기계설비법 시행규칙」 제6조
기계설비 사용 전 검사와 준공설계도서·사용 적합 확인서 등 신청서류를 규정하는 공식 자료다.
기계설비 사용 전 검사 시행령 바로가기
- 국가법령정보센터, 「대기환경보전법」 제30조 및 시행규칙
대기배출시설과 방지시설 설치 완료 후 실제 가동 전에 필요한 가동개시 신고와 일정 시설의 시운전기간을 확인하는 자료다.
대기배출시설 가동개시 규정 바로가기
- 국가법령정보센터, 「물환경보전법」 제37조 및 시행규칙 제46조
폐수배출시설·방지시설의 가동시작 신고와 가동 후 방지시설 운영·오염도검사 등 관련 절차를 확인하는 공식 법령자료다.
물환경보전법 가동시작 규정 바로가기
- 국토교통부 실거래가 공개시스템·한국부동산원 R-ONE
실거래가 공개시스템은 공장·창고 등 개별 거래가격을 확인하는 데 활용할 수 있고, R-ONE은 지가와 거래현황 등 부동산 국가승인통계를 제공한다. 두 자료의 집계목적과 기준은 다르므로 구분하여 활용해야 한다.
국토교통부 실거래가 공개시스템
한국부동산원 R-ONE
- 국가통계포털 KOSIS
건축허가·착공·준공통계, 건설시장 및 제조업·기업·지역통계 등을 제공하는 국가통계 시스템이다. 2026년 건축허가·착공·준공통계는 월별 공표 대상으로 확인된다.
국가통계포털 KOSIS
- 조상현 공인중개사 30년 실무 경험 및 현장 상담 기록
토지검토부터 개발행위허가·건축허가·공사·사용승인까지 산업용 부동산의 실제 업무경험을 본문의 사례연구와 실무 체크리스트 작성에 활용하였다. 공개된 광주시 공장허가 사례에서도 건축허가 후 공사를 거쳐 2026년 사용승인을 완료한 실제 진행과정이 제시되어 있다.
조상현 공인중개사 30년 실무 노트 바로가기
실무 유의사항:
건축 사용승인, 소방 완공검사, 전기·기계설비 사용 전 검사, 환경시설 가동신고는 하나의 단일 절차가 아니라 각각의 관계 법령에 따라 적용 여부와 시기가 달라질 수 있다.
모든 공장·창고에 모든 검사가 동일하게 적용되는 것은 아니며 건축물의 규모, 용도, 전기용량, 설치설비, 제조공정 및 배출시설의 종류에 따라 달라진다.
법령과 기술기준은 개정될 수 있으므로 실제 준공 당시 현행 규정을 다시 확인해야 한다.
본문의 Punch List, 준공준비율, Gate 방식 등은 법정 공식평가방법이 아니라 현장의 체계적인 준공관리를 돕기 위한 실무관리 방법이다.
실거래·통계자료는 개별 자산의 품질을 직접 증명하지 않으므로 현장조사와 설비·건축물 실사가 병행되어야 한다.
AI는 도면 비교, 시정목록 정리, 사진분류, 준공서류 체크 및 데이터 분석을 지원하는 보조수단이며 최종 법적·기술적 적합성은 관계 행정기관과 건축사·감리자·전기·소방·기계·환경 분야 전문기술자가 확인해야 한다.
